高知市 重機が入らない現場で擁壁改修工事

施行例画像(エクステリアリフォーム)

お客様のご要望

崩れた擁壁の上段に石垣や住宅があるので、地震や大雨で崩れないか心配。 早急に仕上げてほしい。とのことでした。

受注のキッカケ

以前塗装工事をさせていただいたお客様のお庭に、上段の方が所有している擁壁が崩れてきたとご連絡いただきました。夏に大雨が続いたことが原因でした。

施工のポイント

搬入路が狭く、大型重機が入らない為ほぼ手作業でした。廃材の搬出も超小型キャリーカーで行いました。後の心配が無いよう、丈夫に仕上げました。

お客様の喜びの声

雨が降るたび不安で眠れなかった。丈夫にやってもらって安心した。

施工例写真

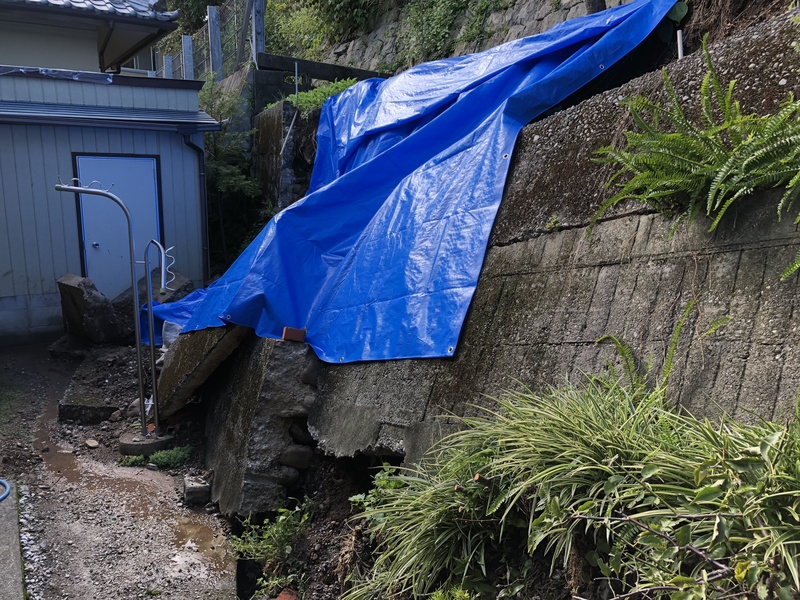

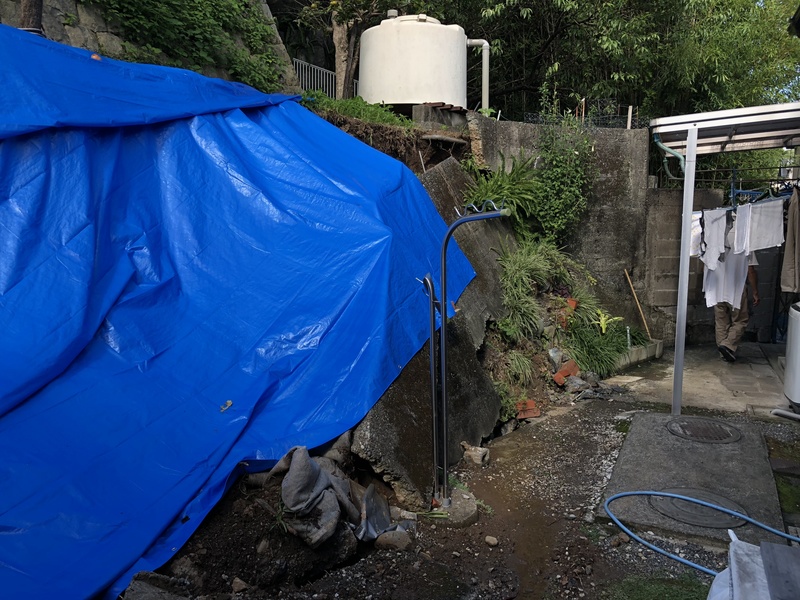

  • 施工前の状態です。ケガ人が出なくて本当に良かったです。 施工前の状態です。ケガ人が出なくて本当に良かったです。
  • ブルーシートは消防署の方がをかけてくれたそうです。 ブルーシートは消防署の方がをかけてくれたそうです。

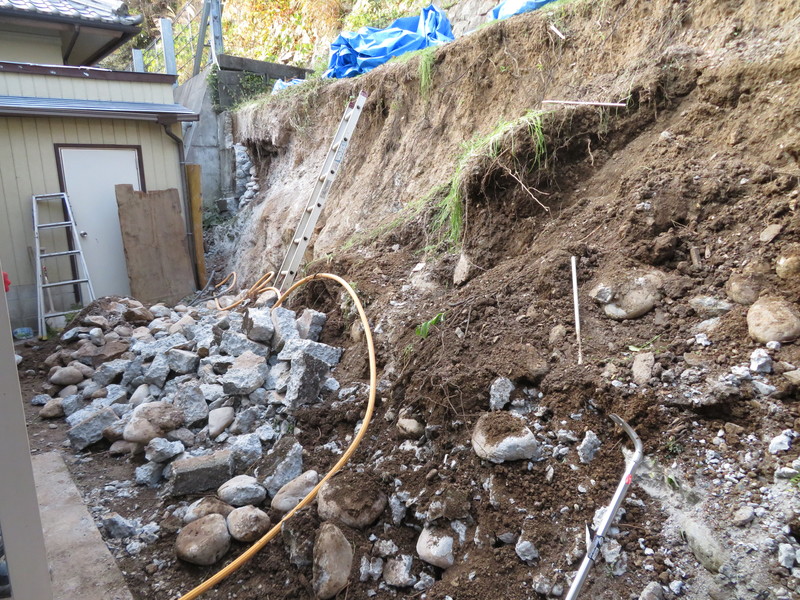

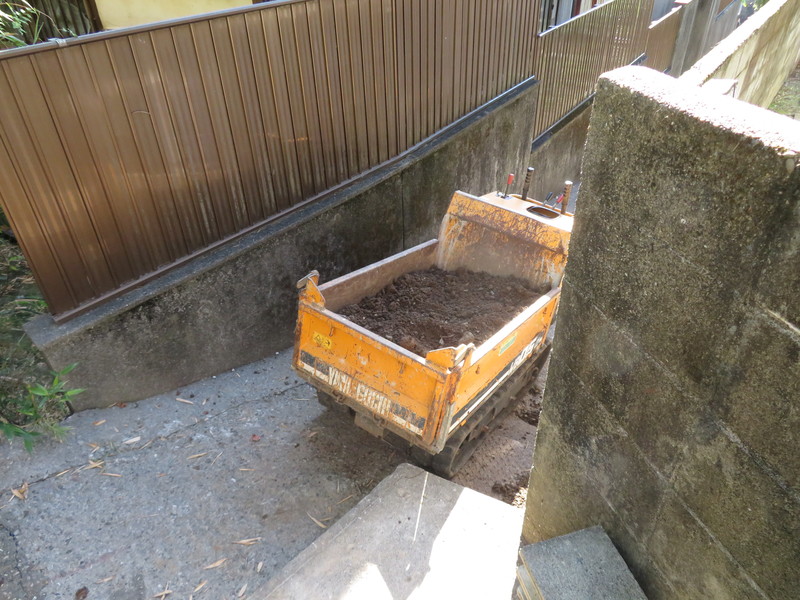

  • まずは手作業で擁壁を解体、搬出します。 まずは手作業で擁壁を解体、搬出します。

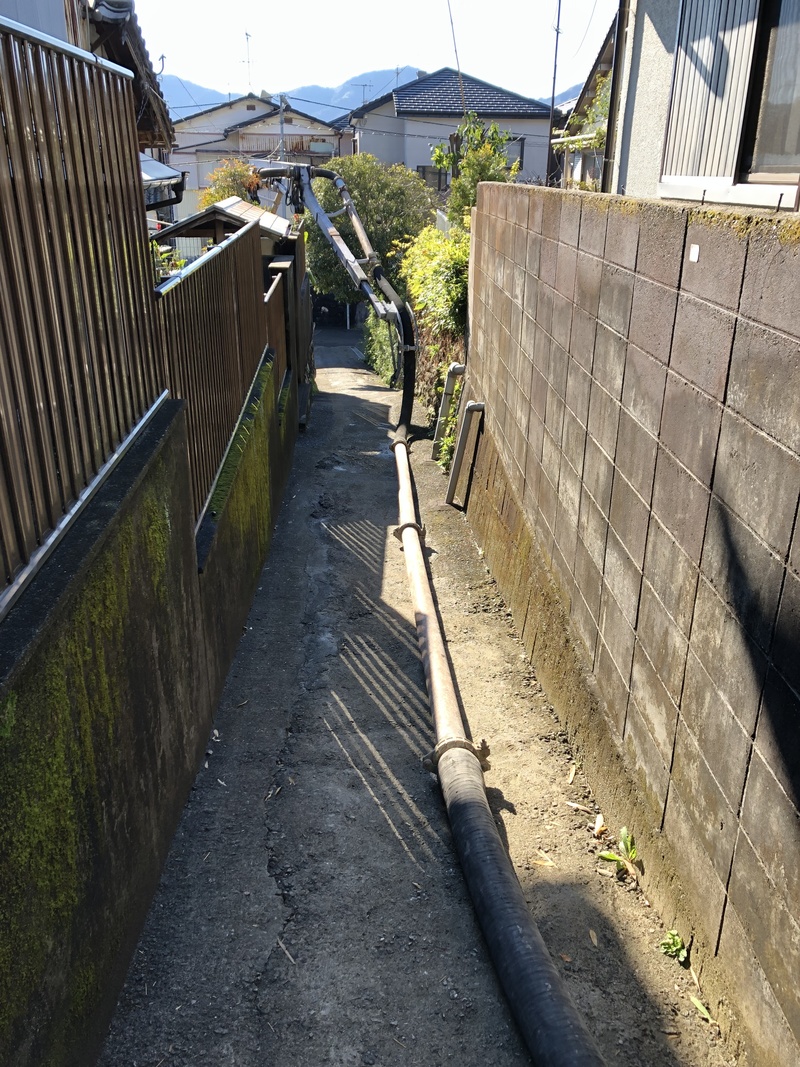

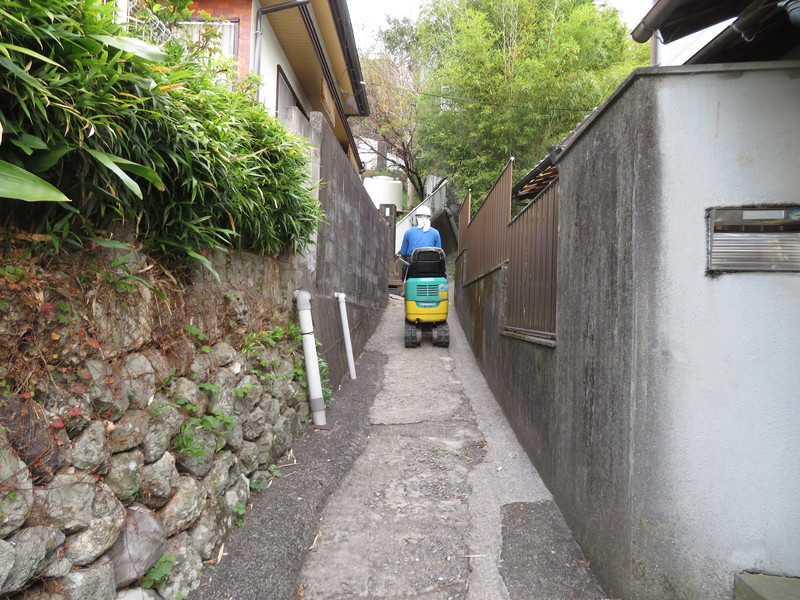

  • 50メートル程の通路をこれで、少しづつ。 50メートル程の通路をこれで、少しづつ。

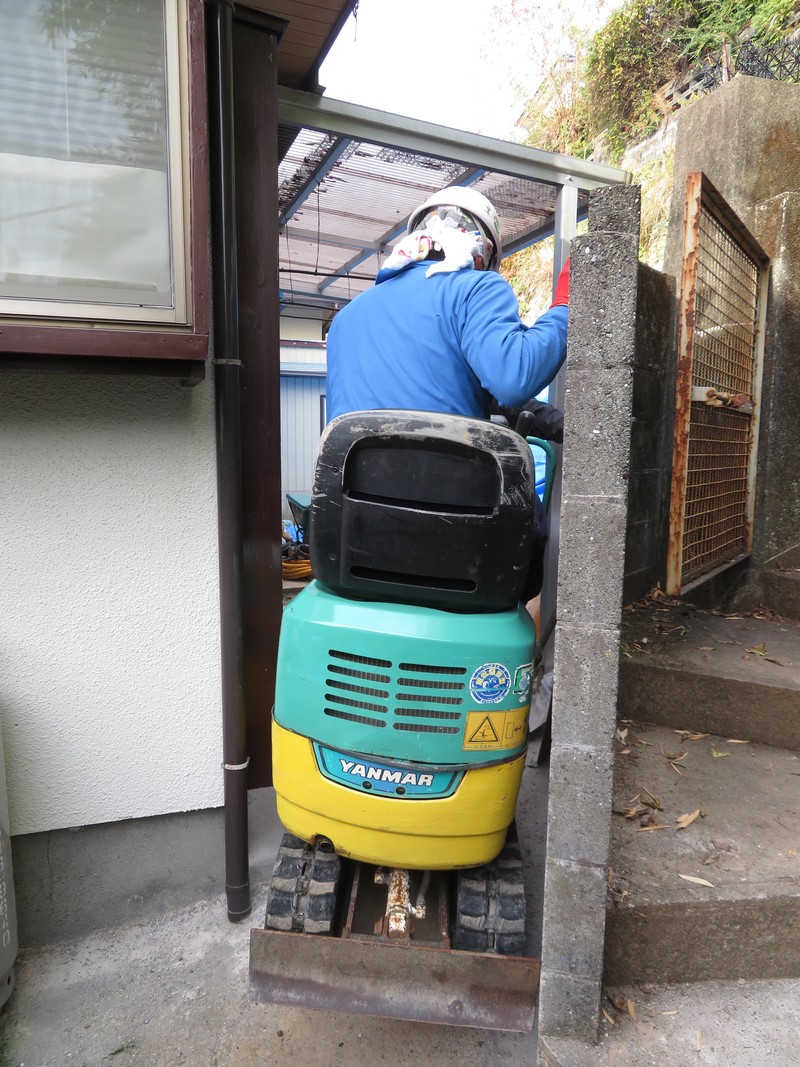

  • なんとか入れる超小型ショベルが借りられました。 なんとか入れる超小型ショベルが借りられました。
  • 入るだけでも匠の技です。 入るだけでも匠の技です。

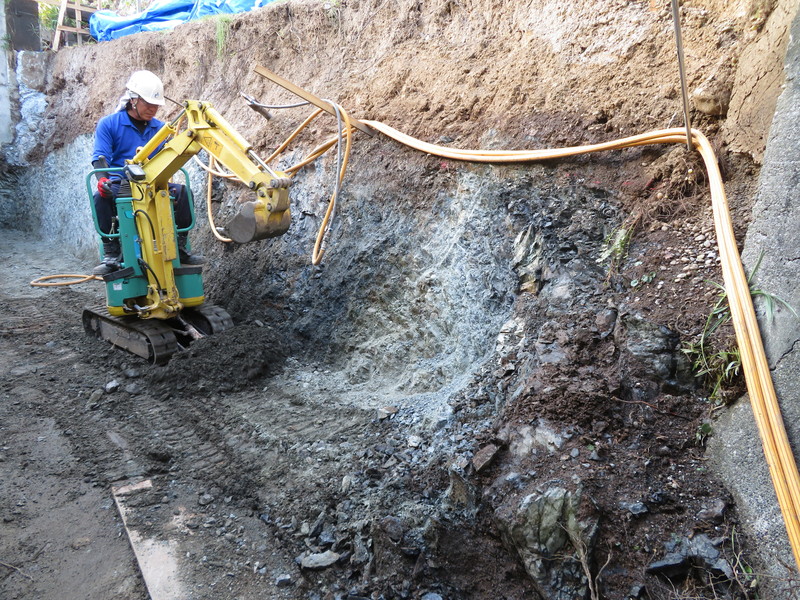

  • 掘削、積み込みが少しだけスムーズになりました。 掘削、積み込みが少しだけスムーズになりました。
  • 地道な作業が続きます。。。 地道な作業が続きます。。。

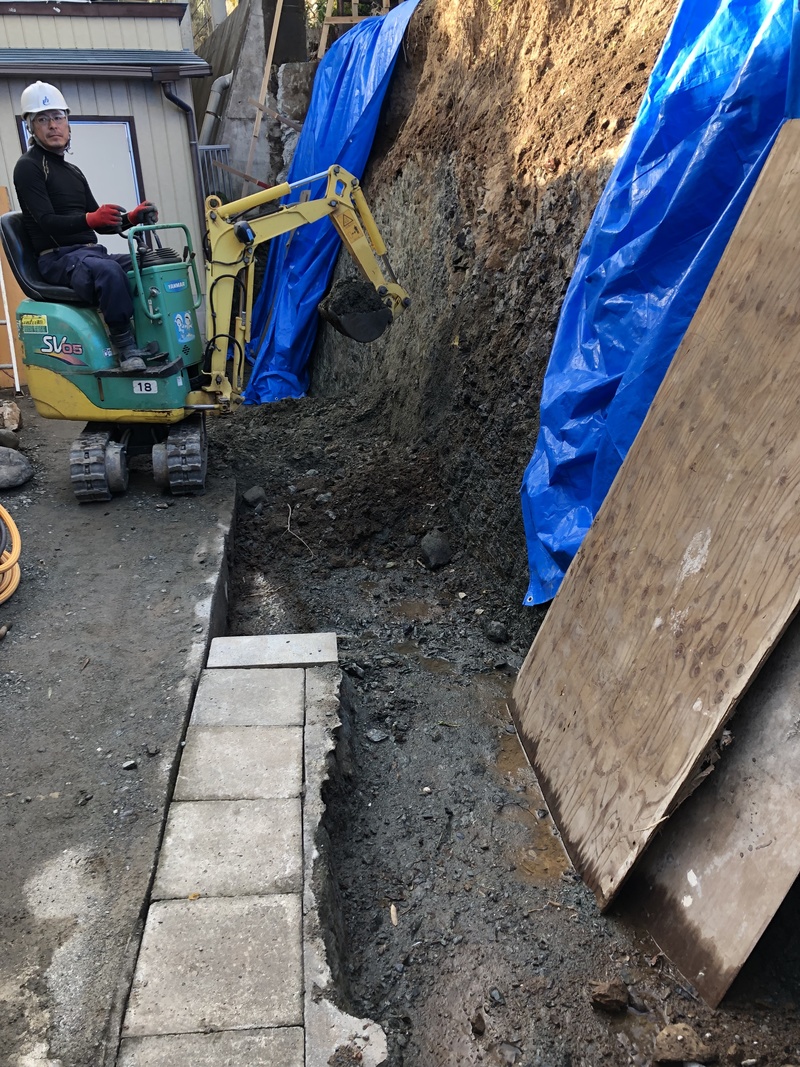

  • 後から傾いたり沈んだりしないよう、レベルから少し掘り下げます。水路も兼用します。 後から傾いたり沈んだりしないよう、レベルから少し掘り下げます。水路も兼用します。

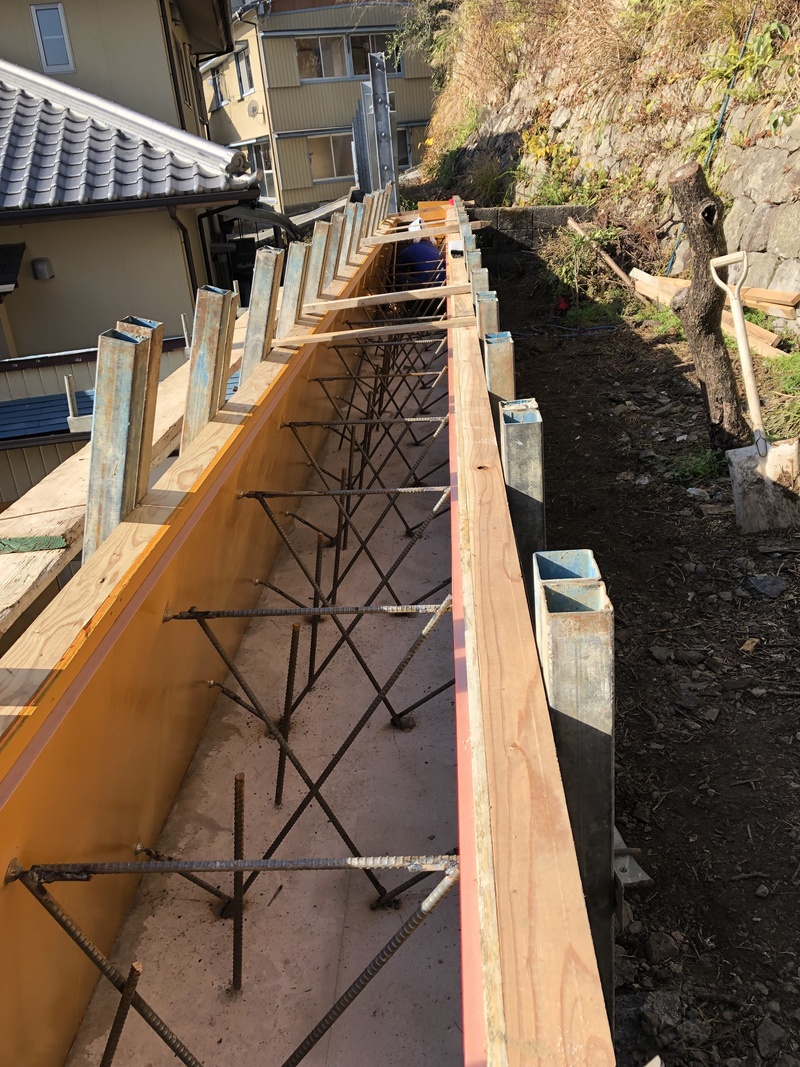

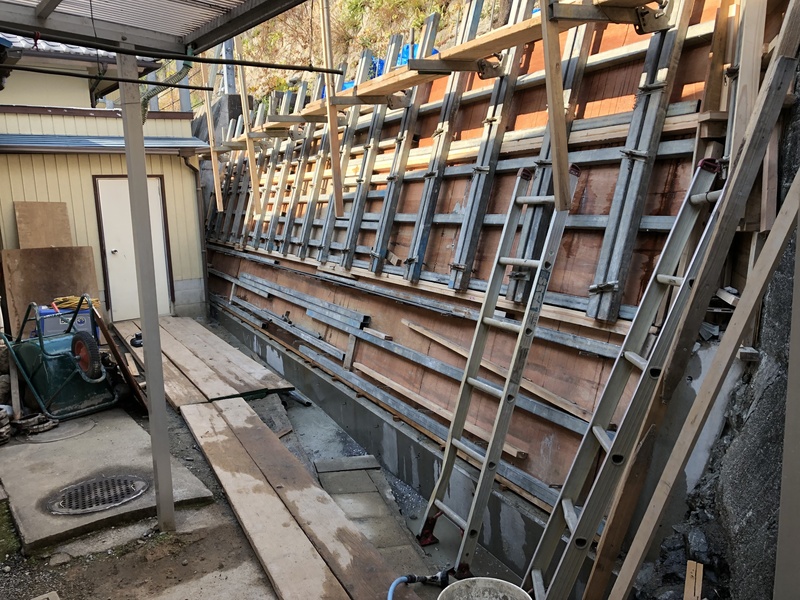

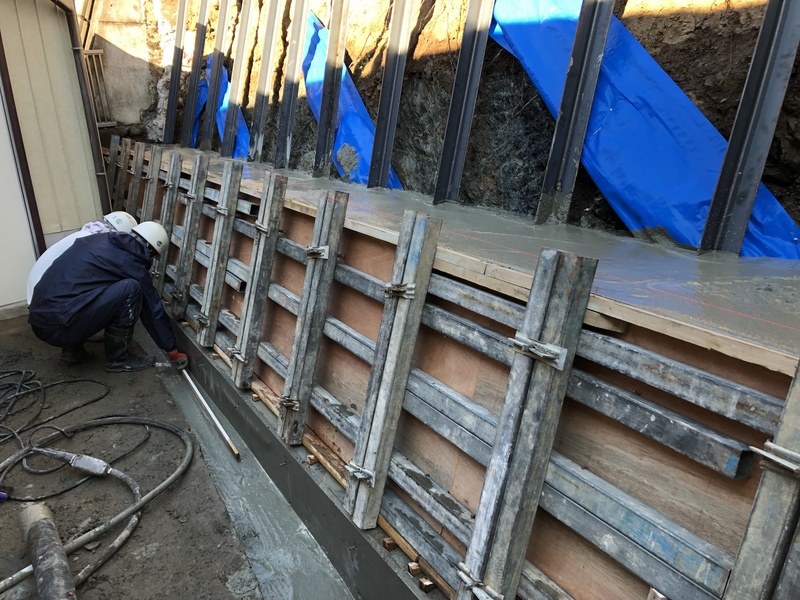

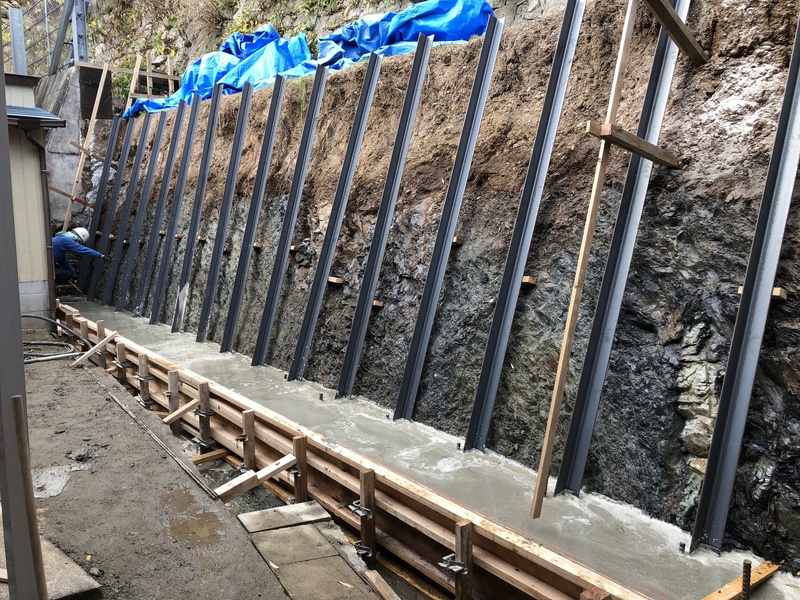

  • 型枠、配筋をし、生コン打設。一度にできないので、5段(5回)に分けて徐々に上げていきます。 型枠、配筋をし、生コン打設。一度にできないので、5段(5回)に分けて徐々に上げていきます。
  • 2段目。打って乾かしての期間がもどかしいですが、お天気には恵まれました。 2段目。打って乾かしての期間がもどかしいですが、お天気には恵まれました。
  • ちなみに生コンのポンプはこんな感じです。ご近所さんにも大変お世話になりました。 ちなみに生コンのポンプはこんな感じです。ご近所さんにも大変お世話になりました。
  • もう一息! もう一息!
  • 上段は1mほど立ち上げます。 上段は1mほど立ち上げます。

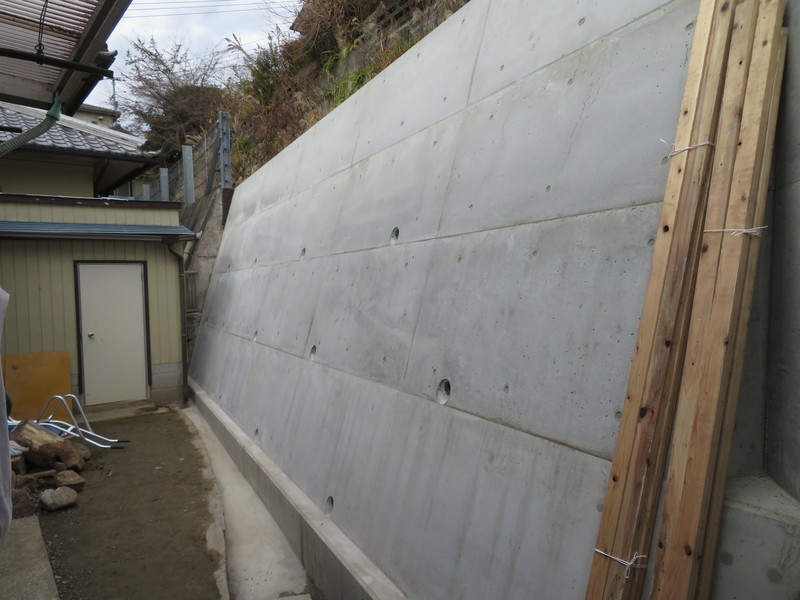

  • 完成!「これは丈夫、何の心配もない」と、職人さんも太鼓判 完成!「これは丈夫、何の心配もない」と、職人さんも太鼓判

物件スペック

工事期間 40日
作業のない日を含めて40日ほどかかりました。
お客さまに安心していただけたようです。
擁壁だけでなくブロック、モルタル、漆喰等、塀の無料点検を行っていますのでお気軽にご連絡ください。
